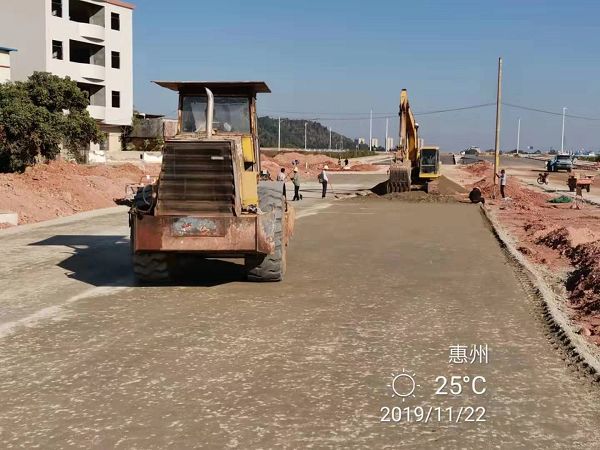

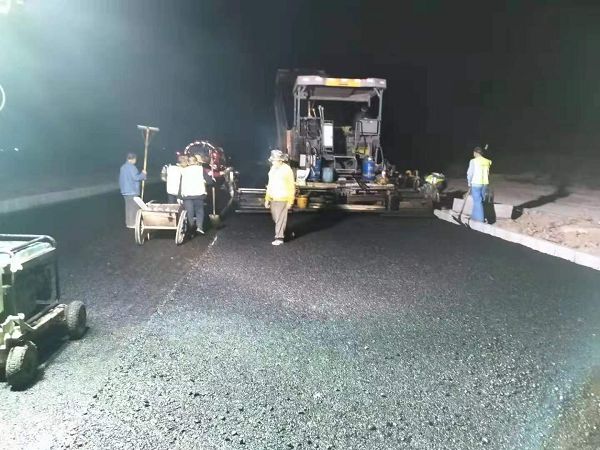

金泉路和白石路道路工程截至2019年11月底,累计完成投资约4.51亿元,占总投资(5.4亿元)83.5%。具体完成情况如下:1.完成路基4.9千米,占工程量72.2%;2.完成雨污水管8.7千米、雨水管9.8千米、雨水箱涵1.76千米;3.完成沥青摊铺约14万平方米;4.风门坳桥已基本完成,现进行沥青摊铺。
